Uitvoering
Deze fase is bijna afgerond. De updates worden weergegeven met de meest recente bovenaan de pagina. |
Afwerking - voorjaar 2025

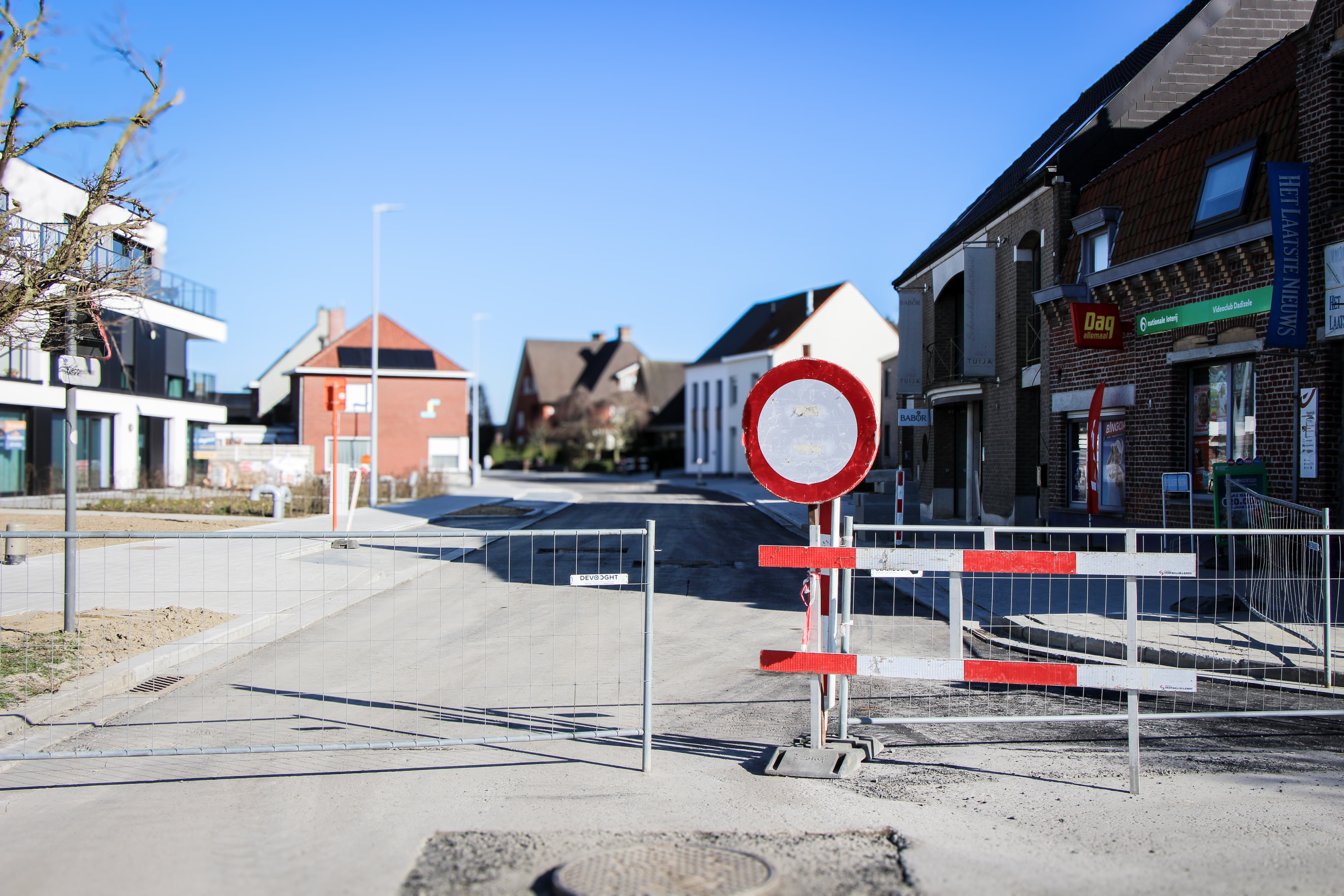

Situatie op 28 maart 2025 - Goed nieuws! De werken in de Mandellaan en Kleppestraat naderen hun einde. Woensdag 19 maart en donderdag 20 maart wordt de toplaag asfalt aangebracht in de Mandellaan, Kleppestraat en Millesteenstraat. Om het asfalt goed te laten uitharden, blijven deze straten tijdelijk verkeersvrij. Aansluitend worden nog enkele details afgewerkt. Dit betekent dat - als het weer het toelaat - verkeer terug mogelijk zal zijn vanaf vrijdagavond 21 maart.
Vanaf maandag 24 maart rijden de bussen van De Lijn (lijnen 54, 902 en 542) opnieuw hun normale route. De tijdelijke halte in de Ledegemstraat wordt dan verwijderd.
Situatie op 25 februari 2025 - Met veel enthousiasme zien we het einde van de riolerings- en wegeniswerken langs Kleppestraat en Mandellaan tegemoet. Nog een aantal werkzaamheden dienen worden afgewerkt alvorens we de rijweg terug kunnen openstellen voor het verkeer en jullie terug op een vlotte manier de woning kunnen bereiken.
Als de weergoden ons goed gezind zijn en er geen onvoorziene omstandigheden voordoen is dit de planning tot einde van de werken:
- Tegen eind februari 2025: afwerken van voetpaden, parkeerstroken en fundering rijweg.
- 28 februari 2025: aanleg van onderlaag asfalt langs de Kleppestraat.
- Vanaf de eerste week van maart 2025: ophogen van alle riooldeksels in de rijweg.
- Week van 17 maart 2025 (afhankelijk van de weersomstandigheden): aanleg toplaag asfalt langs de Mandellaan, Kleppestraat en Millesteenstraat.
Als alles volgens de planning kan verlopen, zou de rijweg terug opengesteld kunnen worden voor het weekend van 22 en 23 maart 2025.
Update - winter 2024
Situatie op 13 december 2024 - Met het kerstverlof voor de deur wenst het gemeentebestuur een korte stand van zaken te geven i.v.m. de werken langs de Mandellaan en Kleppestraat.
Op vandaag zitten de werken op planning. Volgende werken zijn reeds uitgevoerd:
- Aanleg riolering en overstortconstructies in de Mandellaan, op kruispunt Kleppestraat – Millesteenstraat en gedeeltelijke langs de Kleppestraat;
- Huisaansluitingen in de Mandellaan en gedeeltelijk langs de Kleppestraat;
- Aanleg van de bovenbouw in de Mandellaan en kruispunt Kleppestraat – Millesteenstraat.
Volgende stappen
Als de weersomstandigheden het toelaten zal de aannemer op dinsdag 17 december 2024 de onderlaag asfalt aanleggenin de Mandellaan en op het kruispunt met de Kleppestraat – Mandellaan. Dit betekent dat de inwoners van de Mandellaan hun woning terug kunnen bereiken (vanaf 21 december 2024) via de Mgr. Cardijnlaan, inrijden via de Kleppestraat. De doorgang via de Guido Gezellelaan kunnen we tijdens de winter niet gladvrij houden en zal dan ook tijdelijk worden afgesloten voor gemotoriseerd verkeer. Er zal dan ook terug doorgaand verkeer mogelijk zijn op het kruispunt Kleppestraat – Millesteenstraat. Voor het bouwverlof zal aannemer Penninck de Kleppestraat voorzien van ‘Minder Hinder steenslag’ zodat de woningen tijdens de feestdagen bereikbaar zijn.
Op 6 januari 2025 start de aannemer met:
- Afwerken van de voetpaden in de Mandellaan;
- Afwerken van de riolering en de huisaansluitingen in de Kleppestraat;
- Aanleg van de bovenbouw in de Kleppestraat;
- Opstart fase 2: Azalealaan tussen Kleppestraat en kruispunt Remi Dewittestraat – Menenstraat.
De aanleg van de toplaag asfalt kan pas aangelegd worden in het voorjaar van 2025 wanneer de buitentemperaturen het toelaten.
Start - zomer 2024
Situatie op 31 augustus 2024 - Op 2 september starten de werken aan de Mandellaan en de Kleppestraat (vanaf Mandellaan tot Millesteenstraat). Sinds vorige week is aannemer Pennick gestart met de voorbereidende werken.
Deze werken kaderen in een groter project voor de Mandellaan, Kleppestraat, Azalealaan en Ridder Janlaan. Deze fase duurt tot begin januari 2025, afhankelijk van de weersomstandigheden.
Wie doet wat?
- Aquafin: aanleg afvalriolering en regenwaterriolering
- Gemeente: verfraaiing wegen
- Fluvius: begeleiding in de afkoppeling
Omleiding
- Wie vanuit Ledegem, Menen of Roeselare komt, kan via het rondpunt aan “ ’t Wit Peerd” vlot het centrum bereiken.
- Wie vanuit het centrum het deel van de Kleppestraat tussen de Azalealaan en de Ledegemstraat wil bereiken, kan dat via de Remi Dewittestraat en de Sperredreef.
De Lijn
Ook de bussen volgen een aangepaste reisweg. Dadizele Voerman wordt niet bediend tot het einde van de werken. Concreet betekent dit het volgende:
- Lijn 54 (Menen - Dadizele - Ledegem - Roeselare) en Lijn 542 (Roeselare - Oekene - Ledegem - Dadizele - Menen): reizigers stappen op en af aan halte Klephoek
- Lijn 541 (Menen – Dadizele - Moorslede) en Lijn 902 (Dadizele - Moorslede – Roeselare): halte Dadizele Basiliek wordt nog steeds bediend én er komt vanaf 2 september een extra tijdelijke halte ter hoogte van Ter Klippe (halte Dadizele Ledegemstraat), ter vervanging van halte Voerman
Bekijk te allen tijde de routeplanner van De Lijn (www.delijn.be/nl/routeplanner). Daar is de informatie altijd correct.
Contactinformatie
Mobiliteit
Gemeentehuis Moorslede
Marktplaats 1
8890 Moorslede- 051 78 89 11
- mobiliteit@moorslede.be
- http://www.moorslede.be
Openingsuren
- Vandaag open van 08:30 tot 12:00 (op afspraak), van 14:00 tot 17:00 (op afspraak)
- Morgen open van 08:30 tot 12:00 (op afspraak), van 14:00 tot 16:00 (op afspraak)
